Arbeitsplan

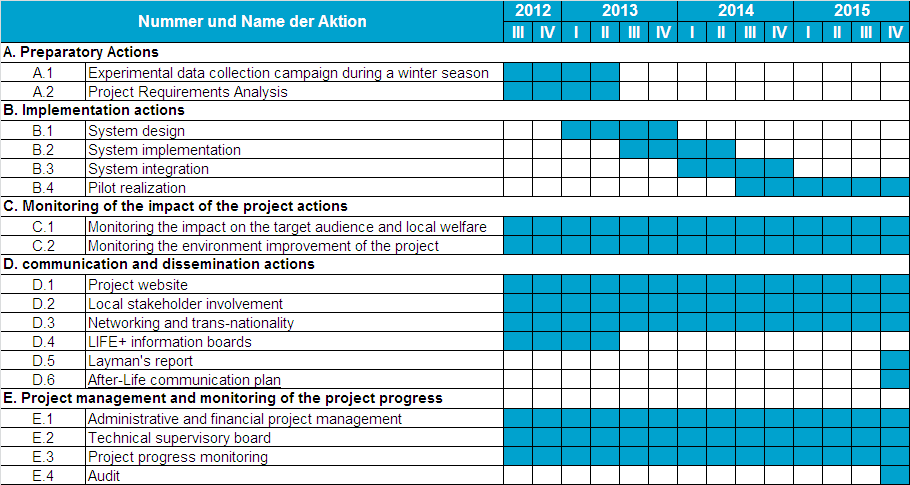

Der Arbeitsplan ist in fünf Makro-Aktionen gegliedert. Die Struktur, die in den beiden Diagrammen von Pert und Gant vorgestellt wird, Pebt die verschiedenen Dimensionen hervor, in denen das Projekt tätig ist:
Die Projektaktivitäten werden außerdem in folgende vier Ebenen unterteilt:
- Entwicklungsebene, unterteilt in eine Phase zur Einrichtung einer Test-Website, eine zur Analyse der Sachlage sowie eine konkrete Planung-, Umsetzungs- und Testphase des fortgeschrittenen RWIS-Systems;
- Überwachungsebene, die darauf abzielt, die Auswirkungen des Projekts und des Systems abzuwägen, sowohl jene, die den lokalen Einsatz betreffen, als auch auf die Umwelt;
- Verbreitungs- und Sensibilisierungsphase, die eine aktive Einbindung lokaler, überregionaler und internationaler Stakeholder schon von Beginn des Projekts an garantieren soll;
- Projektmanagementebene, in der überprüft werden soll, ob die Projektziele auch erreicht wurden, und ob die Qualität der durchgeführten Arbeiten hoch ist der gesetzte zeitliche und finanzielle Rahmens eingehalten wurde
